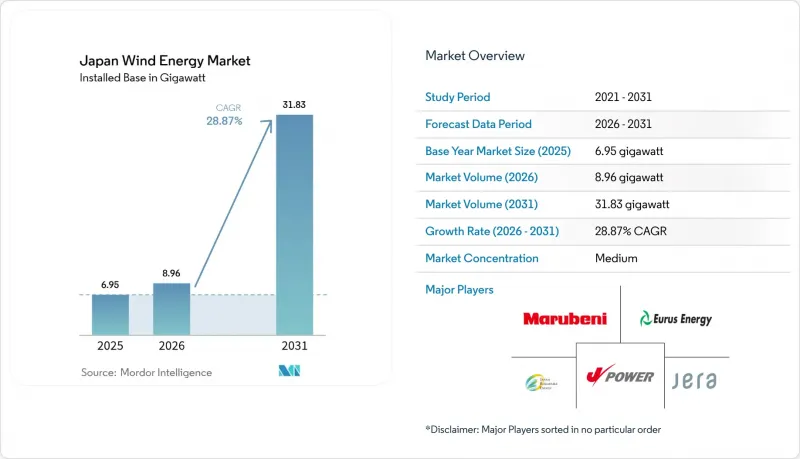

據估計,日本風電市場規模在 2026 年將達到 8.96 吉瓦,高於 2025 年的 6.95 吉瓦,預計到 2031 年將達到 31.83 吉瓦。
預計從 2026 年到 2031 年,其複合年成長率將達到 28.87%。

日本致力於減少對石化燃料的依賴,並力爭在2050年實現碳中和,這項政策承諾支撐了日本離岸風電的成長。此外,第七個能源戰略計畫也為此提供了推動,該計畫的目標是到2040年使可再生能源佔日本國內電力結構的40%至50%。離岸風力發電競標、主權轉型債券和購電協議(PPA)正在吸引新的資本,而國內零件供應系統的協調則降低了進口風險並縮短了專案建設週期。浮體式平台技術的進步使可開發海域面積擴大了十倍,從而可以利用更深的水域進行未來的產能擴張。另一方面,由於風能資源豐富的北部地區電網擁塞以及相關人員的反對,短期內的安裝速度受到限制。
在2024年12月舉行的第三次競標中,青森南部和吉田海域共授予1吉瓦的裝機容量,價格為每千瓦時3日元,並強制要求在2030年6月前投入運營。 2025年1月修訂的競標規則引入了物價指數掛鉤機制和提前營運獎勵,以抵銷成本上漲風險。這些調整反映了監管機構在擴大競標範圍的同時,保持價格競爭力的彈性。計劃於2025年舉行的第四次競標將檢驗改進後的規則能否在不影響本地採購需求的前提下,加快發電容量的分配。這種模式將使競標成為日本風電市場可預測的成長引擎。
裝置容量為147兆瓦的阿武隈風力發電廠(配備46台GE Vernova 3.2兆瓦風力發電機)於2025年4月投入運作,該專案展示了大型風力發電機如何降低每兆瓦的配套設備成本。維斯塔斯、三菱電機和富士電機在國內開關設備和半導體領域的合作,強化了供應鏈,降低了對進口的依賴。由NEDO資助的浮體式垂直軸風力發電機原型機,即使在深海環境下也實現了成本降低,從而促進了其更廣泛的應用。這些因素共同提高了專案的內部報酬率,加速了向更大、更有效率的風力發電機的過渡,並推動了日本風電市場的發展。
2023會計年度,可再生能源棄風量達1.76太瓦時(TWh),其中九州地區的棄風率為6.7%。風能資源豐富的北海道和東北地區遠離需求中心,且本州高壓輸電網的加固工程預計到2030年仍無法完成。優先向核能發電廠輸送電力的做法,使得高峰期風電可用容量面臨壓力。儘管丸紅株式會社在北海道安裝的25兆瓦/103.7兆瓦時電池儲能系統起到了一定的緩解作用,但北海道整體的儲能需求仍超過2吉瓦(GW)。持續的輸電網擁塞威脅著收益的穩定性,並導致日本風電市場新進者的資金籌措進程受阻。
預計到2031年,離岸風力發電裝置容量將從幾乎為零成長至約12.1吉瓦,日本風電市場佔有率預計將從2025年的4.88%成長至2030年代末的近39%。在第三輪招標中,總合1065吉瓦的訂單以市電平價價格成交,選用的是15兆瓦級風力發電機組,這將使系統平衡成本降低約五分之一。隨著《專屬經濟區法》於2025年3月生效,商業化浮動式風力發電將獲得法律支持,從而釋放日本海和太平洋海溝中150吉瓦的深海開發潛力。
開發商仍然優先考慮陸上風電場的改造升級。無需徵用新土地,即可用4-5兆瓦級的設備替換上世紀90年代安裝的1.2吉瓦風力發電機組,而且併網也已就緒。然而,秋田縣和青森縣的臨時停工,以及與候鳥遷徙路線相關的環境評估,使得陸域風電計畫儲備量僅為800兆瓦。離岸風電計畫則面臨國內重型起重船短缺的問題。國內僅有三艘此類船舶可用,而歐洲則有25艘,迫使開發商必須以高昂的日租金從韓國和中國租用船舶。
《日本風力發電市場報告》按位置(陸上和海上)、風機輸出功率(小於3兆瓦、3-6兆瓦和大於6兆瓦)以及應用領域(公用事業規模、商業和工業以及區域項目)進行細分。市場規模和預測以裝置容量(吉瓦)為單位呈現。
Japan Wind Energy Market size in 2026 is estimated at 8.96 gigawatt, growing from 2025 value of 6.95 gigawatt with 2031 projections showing 31.83 gigawatt, growing at 28.87% CAGR over 2026-2031.

Growth rests on Japan's policy commitment to curb fossil-fuel dependence and achieve carbon neutrality by 2050, supported by the 7th Strategic Energy Plan that targets 40-50% renewables in the national power mix by 2040. Offshore wind auctions, sovereign transition bonds, and corporate power-purchase agreements (PPAs) channel new capital, while domestic component alliances reduce import risks and shorten project timelines. Floating-platform breakthroughs enlarge the area available for development by a factor of ten, unlocking deeper waters for future capacity. At the same time, grid congestion in wind-rich northern regions and stakeholder opposition in fishing communities temper short-term installation rates.
Round 3 auctions in December 2024 awarded 1 GW across Aomori South and Yuza at JPY 3/kWh with mandated start-up by June 2030. Revised auction rules in January 2025 introduced price-indexation and early-operation incentives to offset cost-inflation risk.These changes signal regulatory agility that preserves competitive pricing while broadening bidder participation. Round 4, slated for 2025, will test whether rule refinements can accelerate capacity awards without compromising local-content requirements. The approach positions auctions as a predictable growth engine for the Japan wind energy market.
The 147 MW Abukuma wind farm, commissioned in April 2025 with 46 GE Vernova 3.2 MW units, shows how larger turbines cut balance-of-plant costs per megawatt. Domestic switchgear and semiconductor tie-ups between Vestas, Mitsubishi Electric, and Fuji Electric deepen the supply chain and lower import exposure. NEDO-funded floating vertical-axis prototypes extend cost reductions into deep-water environments, supporting broader deployment. Together, these factors lift project internal rates of return and quicken the shift toward larger, more efficient machines, advancing the Japan wind energy market.
Renewable curtailment reached 1.76 TWh in FY 2023, with Kyushu recording a 6.7% rate. Wind-rich Hokkaido and Tohoku lie far from demand hubs, and high-voltage upgrades to Honshu will not finish before 2030. Priority dispatch for nuclear reactors squeezes available capacity in peak-wind seasons. Although Marubeni's 25 MW/103.7 MWh battery system in Hokkaido offers partial relief, statewide storage needs exceed 2 GW. Persistent congestion threatens revenue stability and delays financing for new entrants in the Japan wind energy market.
Other drivers and restraints analyzed in the detailed report include:
For complete list of drivers and restraints, kindly check the Table Of Contents.
Offshore capacity is forecast to climb from a negligible base to roughly 12.1 GW by 2031, raising its Japan wind energy market share from 4.88% in 2025 to nearly 39% at the end of the decade. Round 3 awards totaling 1.065 GW cleared at grid-parity prices and specified 15 MW turbines that compress balance-of-system costs by roughly one-fifth. Commercial floating wind receives a legal boost from March 2025 EEZ legislation, which unlocks 150 GW of deep-water potential in the Sea of Japan and Pacific trenches.
Developers still prize onshore repowering opportunities: 1.2 GW of 1990s-era turbines can be swapped for 4-5 MW machines without adding new land footprints, and grid taps are already in place. Yet local moratoriums in Akita and Aomori and environmental reviews on migratory-bird routes hold the onshore pipeline at 800 MW. Offshore projects must contend with a domestic shortage of heavy-lift jack-up vessels; only 3 are available versus 25 in Europe, pushing developers to charter Korean or Chinese assets at premium day rates.
